Отсыпка участка: какой материал выбрать и как рассчитать объём
Содержание
Низкий участок в Ленобласти — история почти каждого второго звонка к нам. Весной стоит вода, осенью не проехать, фундамент соседи поднимали на метр и всё равно жалуются на сырость в подполе. Отсыпка решает это, но только если правильно выбран материал и честно посчитан объём: ошибка на 20 см по толщине слоя на десяти сотках — это лишние 200 кубов, то есть ещё десять-пятнадцать рейсов самосвала. Ниже разбираю, чем отсыпают участки у нас в Петербурге и области, как считать кубатуру и на чём люди обычно теряют деньги.
Когда отсыпка действительно нужна
Отсыпать участок стоит не потому, что «все так делают», а когда есть конкретная задача. У нас в работе такие случаи встречаются чаще всего:
- участок ниже дороги или соседей, и вся вода с округи стекает к вам;
- высокий уровень грунтовых вод — колодец-шурф глубиной полметра за ночь заполняется;
- торф или заиленная глина сверху, по которым техника не проходит даже в сухой август;
- нужно вывести площадку под дом, парковку и заезд на одну отметку с улицей;
- после сноса старого дома остался перепад и котлован, который надо закрыть.
Бывает и обратное: участок сухой, просто с бугром посередине и парой ям. Тут отсыпка не нужна, хватит планировки участка — срезать лишнее, засыпать своим же грунтом и прикатать. Это в разы дешевле, и я всегда говорю об этом заказчику до того, как заказывать песок.
Ещё одна типичная ошибка — пытаться отсыпкой победить воду, которой некуда уходить. Если участок в низине и вокруг такие же соседи, слой песка просто станет мокрым на 20 см выше, чем раньше. В таких местах сначала делают дренаж участка или хотя бы канаву с уклоном в сторону общего водоотвода, и только потом поднимают уровень.
Не хотите считать объёмы сами? Пришлите несколько фото участка и напишите, что нужно сделать, — посчитаем стоимость работ по фото с точностью около 95% и скажем, сколько уйдёт материала.
Чем отсыпают участок: песок, ПГС, щебень, грунт
Единственно правильного материала нет — у каждого своя работа. На одном участке чаще всего встречаются два-три разных.
| Материал | Для чего подходит | Слабые места | Трамбуется |
|---|---|---|---|
| Песок карьерный (намывной) | Основной слой под газон и огород, выравнивание больших площадей | Течёт вместе с водой без геотекстиля, плывёт на торфе | Средне, нужна послойная проливка |
| ПГС / ОПГС | Площадки под технику, въезд, основание под парковку, нижний слой на сырых участках | Дороже песка, под газон слишком каменистая | Хорошо, особенно обогащённая |
| Щебень 20–40 и 40–70 мм | Заезд, парковка, временная дорога, нижний слой на торфе и плывуне | Самый дорогой на кубометр, верхом под газон не годится | Отлично, держит нагрузку |
| Бой кирпича и бетона | Нижний слой заезда, засыпка котлована после сноса | Неоднородный, попадается арматура и мусор, усадка непредсказуема | Плохо, нужна прослойка |
| Плодородный грунт / торфосмесь | Верхние 15–20 см под газон и посадки | Не несёт нагрузку, садится до 30 % | Не трамбуют |
| Вскрышной (котлованный) грунт | Поднять уровень там, где не будет построек | Глина долго сохнет, пучится зимой, растёт сорняк | Плохо, комьями |
У нас в области под большинство задач работает классический «пирог»: внизу щебень или ОПГС там, где будет ездить техника и машины, выше песок, сверху плодородка. Там, где только газон и грядки, — песок и плодородный слой, без камня.

Совет прораба: не берите «песок с глиной» и «грунт с разборки» только потому, что их отдают почти даром. На сырых участках в Ленобласти такая отсыпка превращается в болото, которое потом приходится снимать и вывозить за свои же деньги. Был у нас объект под Гатчиной: хозяин отсыпал десять соток «бесплатным» грунтом со стройки, а через год мы снимали его экскаватором и вывозили 18 рейсов.
Какой слой нужен: толщина отсыпки по задачам
Толщину считают от задачи, а не «сколько влезет». Ориентиры, с которыми мы работаем:
| Задача | Толщина слоя после уплотнения | Из чего |
|---|---|---|
| Выровнять сухой участок под газон | 10–20 см | Песок + 10–15 см плодородного грунта сверху |
| Поднять уровень на сыром участке | 30–50 см | Геотекстиль, песок, сверху плодородка |
| Площадка под дом (до начала фундамента) | 30–60 см | Щебень 20–40 или ОПГС слоями по 15 см |
| Парковка, заезд, разворотная площадка | 25–40 см | Щебень 40–70 внизу, 20–40 сверху, на геотекстиле |
| Закрыть котлован после сноса | По факту глубины | Бой/грунт внизу, песок сверху, с трамбовкой |
Главное, что нужно помнить: слой считают в уплотнённом виде, а материал покупают в рыхлом. Песок после трамбовки даёт усадку 10–15 %, щебень — 5–10 %, грунт — до 25–30 %. Если нужно получить 30 см готового песка, заказывать надо примерно 35 см.
Работаем по Санкт-Петербургу и всей Ленинградской области. Можем выехать на участок в день обращения, посмотреть всё на месте и сразу назвать цену — консультация бесплатная.
Как рассчитать объём и количество рейсов
Самая частая ошибка — посчитать объём «по площади», забыв, что участок неровный. Делаем так.
Шаг 1. Замерить перепады. Берём нивелир или простой гидроуровень, бьём точки через каждые 5–7 метров и записываем отметки. На десяти сотках получается 20–30 точек. Без этого расчёт будет гаданием: на одной стороне придётся сыпать 15 см, на другой — 60.
Шаг 2. Задать проектную отметку. Обычно это уровень дороги или верх отмостки будущего дома плюс уклон 1–2 см на метр от дома наружу. По каждой точке считаем разницу между проектной и фактической отметкой.
Шаг 3. Посчитать средний слой. Складываем все разницы, делим на количество точек. Это средняя толщина отсыпки в уплотнённом виде.
Шаг 4. Умножить на площадь и запас. Площадь в квадратных метрах × средний слой в метрах × коэффициент усадки (1,15 для песка, 1,1 для щебня, 1,3 для грунта).
Пример с реального объекта во Всеволожском районе: 12 соток (1200 м²), средний слой 0,28 м, песок. 1200 × 0,28 × 1,15 = 386 кубов. Самосвал-двадцатитонник берёт 12–13 м³ песка, значит, 30–32 рейса. Ещё 150 м² под заезд и парковку — щебень 0,3 м: 150 × 0,3 × 1,1 = 50 кубов, четыре-пять рейсов.
Для тех, кто не хочет считать руками: мы считаем объём по фото участка и нескольким цифрам (площадь, перепады, что планируется строить) — точность около 95 %, а остаток после выезда уточняем на месте.
Техника, порядок работ и сроки
Отсыпка — это не «привезли и разровняли граблями». Порядок такой:
Шаг 1. Расчистка. Снимаем кусты, корни, старый дёрн, мусор. Если на участке пни — сначала корчевание пней, иначе через два года на отсыпке появятся провалы там, где сгнили корни.
Шаг 2. Геотекстиль. На сырых и торфяных участках обязательно: полотно плотностью 150–200 г/м² раскатываем с нахлёстом 20–30 см. Без него песок за два сезона уйдёт в глину, и слой станет тоньше на треть.

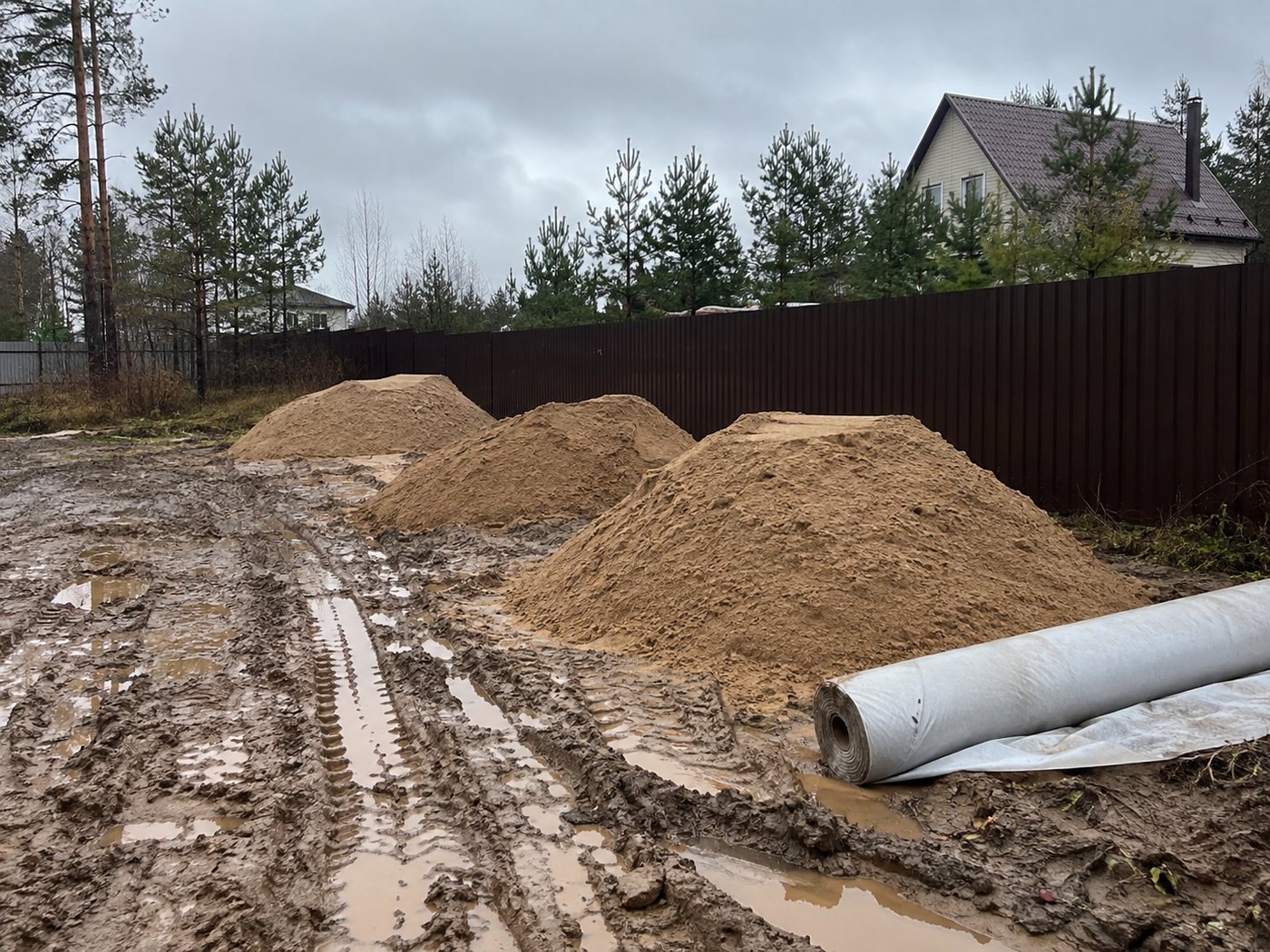

Шаг 3. Завоз и раскладка. Самосвалы выгружают кучами с шагом 8–10 м, экскаватор-погрузчик или мини-погрузчик растаскивает их по площадке. На 300–400 кубов обычно уходит два-три дня работы техники.
Шаг 4. Послойное уплотнение. Слои по 15–20 см, каждый трамбуем виброплитой или катком, песок проливаем водой. Насыпать сразу полметра и прикатать сверху — значит получить рыхлую подушку, которая просядет под отмосткой и дорожками.
Шаг 5. Финишная планировка. Выводим плоскость с уклонами, сверху кладём плодородный слой, если дальше будет газон.

По срокам: участок 10–12 соток с отсыпкой 30 см мы обычно закрываем за 3–5 рабочих дней вместе с подвозом материала. Зависит от того, может ли самосвал подъехать к участку: если въезд через канаву без трубы, сначала делаем заезд на участок, и это отдельный день.
Своя техника и бригады: расчистка, отсыпка, планировка, демонтаж, корчевание, вывоз мусора — всё одним подрядчиком, без передачи участка из рук в руки.
В какой сезон отсыпать и как не переплатить
Лучшее время в нашем регионе — с конца мая по октябрь, пока сухо и земля несёт технику. Зимой отсыпать можно, но песок приходит смёрзшимися комьями, трамбовать его бесполезно, а весной всё равно придётся переделывать верх. Ранняя весна — худший вариант: техника проваливается, по дороге к участку остаются колеи, соседи недовольны.
На чём реально экономят:
- Заказывать материал напрямую с карьера, а не через посредников, и считать по накладным: в кузове двадцатитонника не бывает 20 кубов песка.
- Не завышать слой «на всякий случай». Лишние 10 см на десяти сотках — это 115 кубов и девять рейсов.
- Не брать щебень туда, где будет только газон: песок там работает ничуть не хуже и дешевле.
- Делать отсыпку и заезд одной бригадой — техника и так уже на участке, второй раз гнать её не нужно.
- Если на участке стоит старый дом, сначала демонтаж, потом отсыпка. В обратном порядке потом приходится вывозить обломки вместе с чистым песком.
Важно: отсыпка не заменяет отвод воды. Прежде чем поднимать уровень, посмотрите, куда уходит вода с участка после дождя. Если некуда — сначала канава или дренаж, иначе деньги уйдут в землю в прямом смысле.
Вопросы и ответы
Чем лучше отсыпать участок — песком или ПГС?
Под газон, огород и просто выравнивание — песком, он дешевле и ровно ложится. Под заезд, парковку, площадку под дом и на сырых участках — ПГС или обогащённой ПГС: она плотнее трамбуется и держит нагрузку. На большинстве участков в Ленобласти используют оба: ПГС или щебень там, где ездят, песок там, где растёт.
Нужен ли геотекстиль под отсыпку?
На сухом участке с плотным грунтом можно обойтись без него. На глине, торфе и везде, где стоит вода, геотекстиль обязателен: он не даёт песку смешиваться с грунтом, и слой не уходит вниз за два сезона. По деньгам это небольшая часть от стоимости материала, а переделка без него обходится дороже всей отсыпки.
На сколько можно поднять участок?
Технически хоть на метр, но каждые 30 см — это новый слой с трамбовкой и ещё 30–40 кубов на сотку. Выше 50–60 см обычно поднимают только площадку под дом и заезд, а остальной участок выравнивают по минимуму с уклоном в сторону водоотвода. Поднимать весь участок на метр ради сухого подпола почти всегда дороже, чем сделать правильный фундамент и дренаж.
Можно ли отсыпать участок грунтом с соседней стройки?
Под будущие постройки и площадки — нет: котлованная глина не трамбуется, пучится и даёт непредсказуемую усадку. Под дальний угол участка, где будут только посадки, — можно, если грунт чистый и без строительного мусора. Главное, проверить, что в нём нет обломков бетона и арматуры, иначе через год это всё полезет наружу.
Сколько времени участок должен отстояться после отсыпки?
Если слои трамбовали, строить и сеять газон можно сразу. Если отсыпку просто разровняли без уплотнения, лучше подождать сезон дождей, а потом доделать верх. Поэтому мы всегда закладываем послойное уплотнение в работы — это дешевле, чем ждать год и потом выравнивать заново.
Как понять, сколько рейсов самосвала понадобится?
Посчитайте объём в уплотнённом виде, умножьте на коэффициент усадки (песок 1,15, щебень 1,1, грунт 1,3) и разделите на реальную вместимость кузова: 12–13 м³ у двадцатитонника, 8–9 м³ у десятитонника. Если возить сложно — пришлите фото участка с размерами, посчитаем за вас.
